众所周知,深基坑的支护一向是建筑工程的重点和难点部分,但无论是乙方单位的施工过程还是我们这些咨询单位的造价控制都绕不开它,为彻底了解其施工工艺和明确造价难点,我公司在邵总的领导下于10月9日下午组织了一次有关深基坑支护的现场观摩学习。

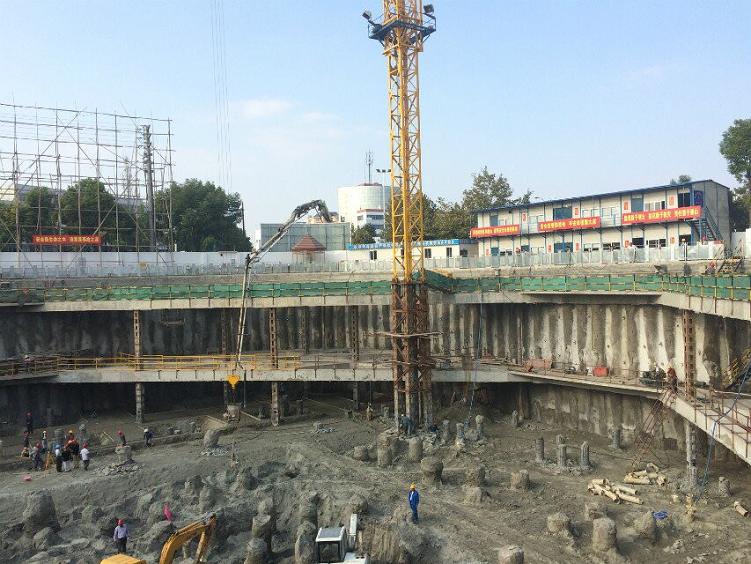

下午两点半,公司造价部人员一个不少准时出发,浩浩荡荡的“杀”向第一个目的地——泰兴建工大酒店基坑支护工程 。该工程位于泰兴市济川南路西侧,文昌路南侧,地下2层地上24层,场地总面积为4500㎡,总周长约270m,基坑开挖深度为13米左右,是一级基坑,周边环境复杂:东面和北面是主干道,南侧是居民楼,北侧有学校,场地狭小,这无疑给施工增加了很大的难度。到了现场后,施工单位的项目经
理就工程施工方面给我们做了具体讲解:因为工程所在地环境复杂,所以各施工方案中都尽量避免对周围建筑物的影响,基坑四周采用钻孔灌注桩加两层混凝土支撑的支护形式,桩顶和地面间砌砖墙桩后设置排三轴深搅桩止水,桩尖挂网喷浆并设置泄水孔。
该工程开挖过程中对地下水的处理也是其中的一个难点,为防止因地下水而引发周围建筑物不均匀沉降,采取了以下几个措施:桩尖采用挂网喷浆,每隔1.5米设置一个泄水孔;基坑内布置降水井进行处理;基坑开挖时视施工现场沿基坑四周顶部设置截水沟,及时排除雨水和地面流水,并在基坑四周设防护栏保证人员安全。

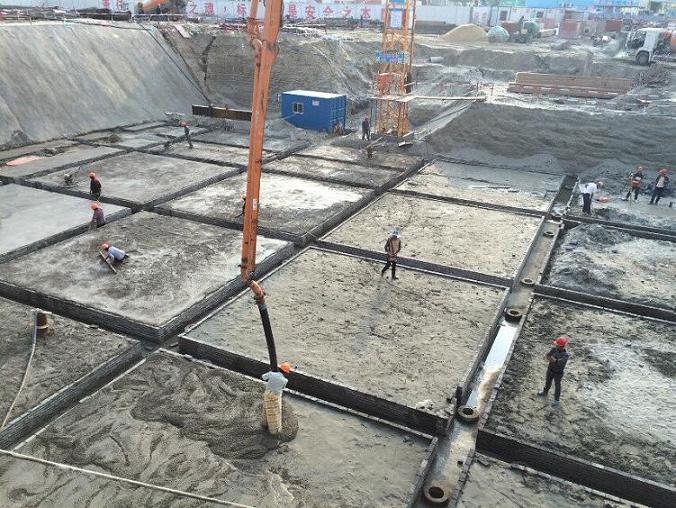

整个基坑施工则采用以下顺序:首先场地找平,然后则是三轴搅拌桩、钻口灌注桩、管井和立柱桩施工,并在基坑开挖前20天左右进行预降水,基坑开挖至一定深度后,施工冠梁及第一道支撑,待桩顶冠梁和一层支撑达到设计强度的75%后继续下层土方的开挖;分层土方开挖至指定高度后开始施工二层围檩和支撑,待其达到设计强度的75%后继续下层土方的开挖,土方开挖至底板底并掏挖承台,待挖至设计标高后及时浇灌混凝土垫层。

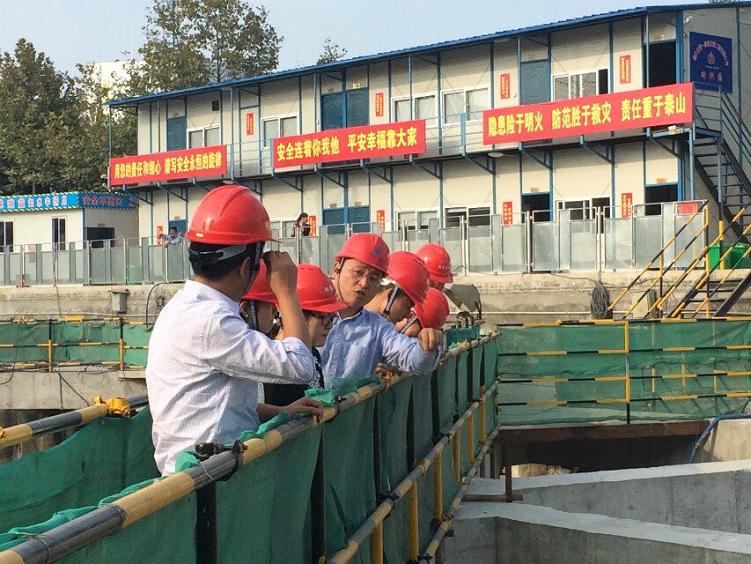

参观完第一个基坑工程后大家都觉受益匪浅,于是又马不停蹄的奔向此行的第二个工程——民安广场地下人防工程。印局给我们简述了工程概况:该工程位于润泰路西侧、济川小学东侧,南北长388.8米,东西最宽处98米,基坑总面积2.6万㎡,主要功能是做汽车和自行车停车库用。

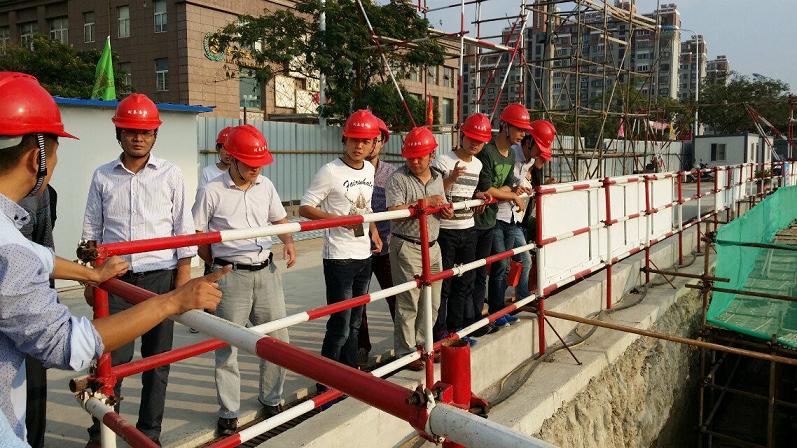

我们到达工地时,工人们正对砖胎膜进行抹灰,周主任及时提醒大家此定额中已包含抹灰项,若取消抹灰,在定额中需要反扣。在脚手架处,周主任又详细讲解了新定额中关于脚手架的变化部分,提示大家新定额要求造价员们要更熟悉施工工艺和流程,更切合施工实际。
我们在基坑顶转了一圈,发现该工程因周边环境采取了四种不同的支护方式:放坡开挖加混凝土护坡,加双排止水桩;深基坑部位采用钢筋混凝土灌注桩,加混凝土支撑结构;民房和道路有条件处采用重力式挡土墙支护;道路狭窄处采用三轴深层水泥搅拌止水桩插型钢支护。而地下水控制则采取深井降水和轻型井点降水相配合的降水方法,将水位降低到结构0.5-1米。同时为了确保基坑安全,请了专业基坑监测单位对基坑及周边构筑物实施全程过程监测,将沉降和位移控制在许可范围之内。

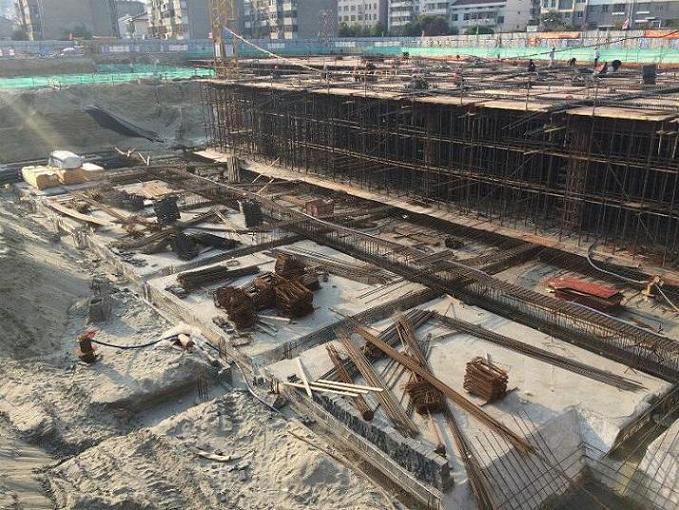

而该工程施工工艺则主要分以下10个流程:1、打试桩,经检验合格后,由设计单位调整工程桩设计。2、打工程桩,并进行相应的检测。3、A区基坑支护。4、分阶段布置井点降水。5、测量放线。6、挖土护坡。7、各方联合基坑验收。8、合格后做垫层挖梁槽,砌砖胎膜、抹灰做防水保护层。9、钢筋安装(提前一个月钢筋进场进行翻样制作)焊干板止水带、后浇带收口网。10、浇筑混凝土。
不知不觉中一个下午就已经过去了,两个工程也已参观完毕,但大伙都显得意犹未尽,因为同事们从下午的参观中了解了施工的现场知识,拓宽了自己的阅历,这些都不是简单的坐在办公室里能学到的。所谓“纸上得来终觉浅,绝知此事要躬行”,让我们一起期待下次的现场学习吧!
